如何有效使用Project(2)——進度計劃的執行與監控
繼上次的的《編制進度計劃、保存基準》繼續講解如何對計劃進行執行和監控。
計劃執行即:反饋實際進度、反饋工作消耗(本文只考慮工時,不考慮成本)、提出計劃變更請求。如果你的企業實施了專門的PM系統,那么這些工作應該是各個執行人員分頭反饋,但是如果用Project,那么就得勞駕項目經理同志去挨個手動填寫了,哈哈苦B的項目經理!
計劃監控有許多種方式,針對不通過的項目角色,可以提供不同的計劃監控圖表,特別是在項目組合管理中,更是繁多。本文只考慮單項目管理,用Project可以做到的計劃監控,無非就是進度監控和資源監控。其實這兩個,也是做重要的。
好了,就此開始:
1.執行
1.1 單個任務執行
在一般情況下,需要對項目正在執行的每個任務進行定期更新。
需要在Project中加入“完成百分比”、“實際工期”、“工時完成百分比”、“工時”、“實際工時”這些列。其實這里的“完成百分比”就是工期完成百分比。
更新任務時,一般需要在“完成百分比”中輸入實際的百分比,然后Project會自動計算實際工期、實際工時和工時完成百分比。

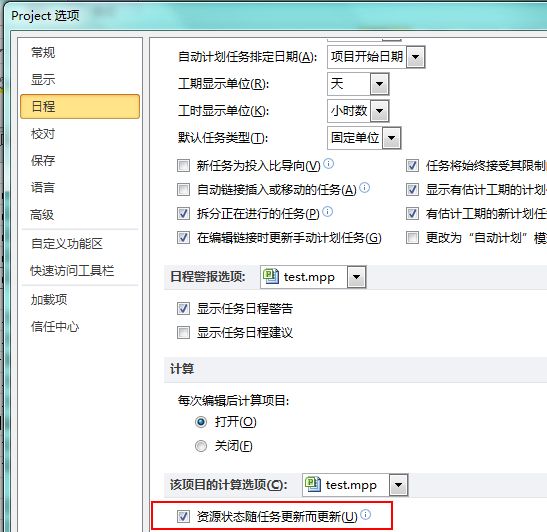

這里需要注意:Project自動將“完成百分比”和“工時完成百分比”想關聯,即Project默認為,經過了多少工期,就相當于完成了多少工作量。但有時候不是這樣的,就需要去掉這個關聯。在Project 的“選項 - 日程”中,去掉“”的勾選即可實現分離。
分離之后,工期和工時將沒有關系,需要自己手動填寫。
1.2 整體更新項目進展
在極少數的理想情況下,項目執行進度和項目計劃的進度一樣,則可以使用統一更新的功能。

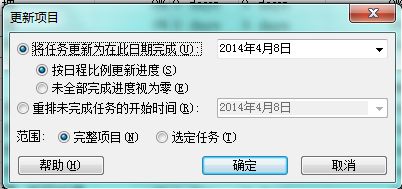

在Project 2010中可在“項目 - 更新項目”菜單中打開這一功能:

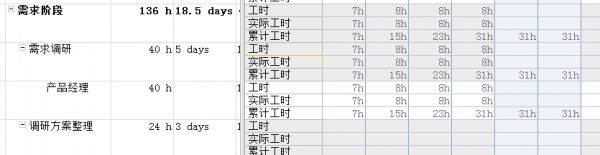

更新后,項目的時間線也會隨之變化,而且相關的各個任務都會按照理想的狀態更新進度和資源情況。
1.3 提出計劃變更
提出計劃變更很簡單,只需要修改計劃的工期即可。這可能會給后置任務帶來影響,至于如何識別以及處理這些影響,我們下文介紹。
2. 監控
2.1 監控進度

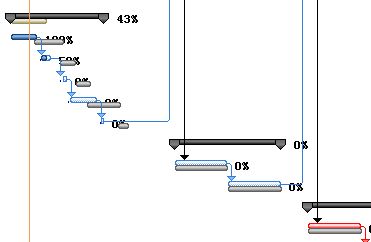

對于當前進度的簡單監控,在默認的甘特圖視圖中查看即可。其實對進度監控的主要工作還是監控計劃變更。
2.2 監控變更
2.2.1 查看“總浮時”,保證項目進度計劃的合理性:
在編制項目進度計劃時已經提到,由于里程碑的約束,可能會導致任務的“總浮時”為負值。這里也一樣,任務的工期可能因為變更而被修改,但是里程碑是受約束的,不會變。
如果出現了以上情況,就說明項目進度計劃由于變更而不再合理,需要調整。
如何調整在上文中已經提到,可以去參考:http://www.cnblogs.com/wangfupeng1988/p/3647166.html
2.2.2 用比較基準:

進入【跟蹤甘特圖】視圖,可以看到右側甘特圖中有兩層
其中,上層是實際的計劃,下層是之前保存的比較基準。通過這里比較,就可以看到,當前實際的計劃和之前保存的基準有什么差異。

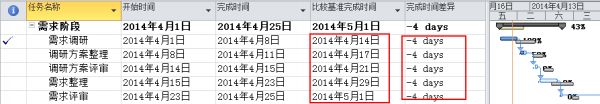

當然,如果想看具體的數據,可以把基準的數據添加到列中。如要看完成時間的差異,可以這樣看:
從上圖中看到,時間差異是負值,說明計劃將提前完成。如果這里的差異是正數,那么就要小心了,計劃可能要延期。
2.3 監控資源
監控資源可以通過【資源使用狀況】和【任務分配狀況】兩個視圖進行查看。
在【資源使用狀況】中,添加“實際工時”和“累計工時”兩列

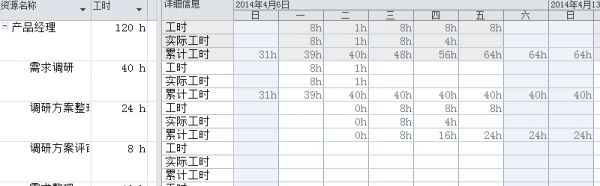

就可以查看一個資源在不同工作下的分配工時、實際工時和累計工時,效果如下:
在【工作分配狀況】視圖中,也可以查看每個任務的分配工時、實際工時和累計工時。
這兩個視圖,其實從不同的維度來統計資源消耗,一個是從資源角度,一個是從工作分解結構的角度。
3. 總結:
Project是一個很強大的軟件,功能很多,本文只介紹了它最常用最有效的功能。根據8/2原則,這20%的功能,即可解決工作中80%的問題。
希望大家,尤其是各位項目經理,善用這個工具。
另外,微軟Office中的word、excel、ppt已經被金山WPS翻版的很成功了,而工作中常用的Project和visio至今都沒見著,很遺憾。
后期我可能會嘗試做一個Project的PM軟件,做BS、分角色的,也很期待各位同仁有興趣者能做出一個給大家提供幫助。
Project的簡單分析先到這里吧,以后若有時間再針對一些Project的知識另作分享!
相關知識
健康養生:家庭健身計劃與執行!
如何使用FITT原則進行有效鍛煉?實現新年的健康目標
如何規劃有效的健康減肥計劃?
“解鎖科學健身密碼:個性化鍛煉計劃的制定與執行”
如何使用環境監測實驗設備進行土地污染監測?
如何制定一份有效的減肥計劃?
關于進一步加強衛生計生綜合監督行政執法工作的實施意見
如何有效地進行體能訓練?
如何制定有效的減肥計劃?
運動對控制體重有何影響?如何制定有效的運動計劃?
網址: 如何有效使用Project(2)——進度計劃的執行與監控 http://m.u1s5d6.cn/newsview532773.html
推薦資訊
- 1發朋友圈對老公徹底失望的心情 12775
- 2BMI體重指數計算公式是什么 11235
- 3補腎吃什么 補腎最佳食物推薦 11199
- 4性生活姿勢有哪些 盤點夫妻性 10425
- 5BMI正常值范圍一般是多少? 10137
- 6在線基礎代謝率(BMR)計算 9652
- 7一邊做飯一邊躁狂怎么辦 9138
- 8從出汗看健康 出汗透露你的健 9063
- 9早上怎么喝水最健康? 8613
- 10五大原因危害女性健康 如何保 7826
